煙囪拆除幾種安全快捷的方法:
1、煙囪人工拆除施工順序:
煙囪人工拆除施工腳手架搭設→人貨升降梯安放→人工拆除筒身并拆至30米→拆除全部施工腳手架→改用機械拆除(液壓剪及鎬頭機配合)。
2、煙囪人工拆除施工方法:
(1)搭設由地面至頂部的全封閉鋼管腳手架(高出煙囪1.5米)并經驗收合格后,人工開始拆除,人工拆除至地面30米改用機械拆除;
(2)煙囪人工拆除前,將通風口作為出渣口,采用小挖掘機出渣。

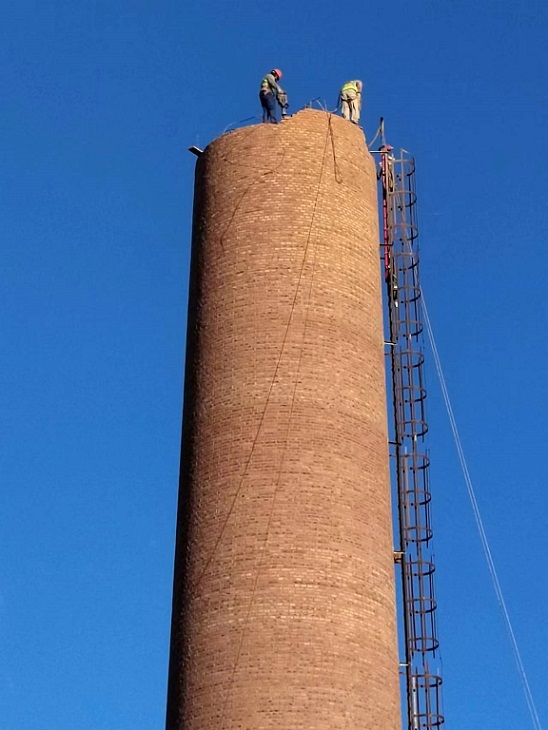

(3)煙囪人工拆除施工人員立在腳手架上,安全帶掛在鋼管上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(4)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
(5)腳手架隨施工面的降低同時降低,但腳手架必須始終保持高出施工面1.5米至2米,以防止渣塊飛出腳手架防護層;
(6)氧氣、乙炔瓶置于作業平臺上,僅氣割槍在施工面上,邊拆邊燒斷避雷天線(截斷長度不大于1米)。
3、煙囪人工拆除主要施工工藝:
人工拆除120米煙囪最主要的難點就是施工腳手架的搭設,搭設120米環形貼壁施工腳手架,如果全部采用落地式腳手架不能滿足JGJ130-2001扣件式鋼管腳手架的安全技術要求。可采用分段搭設,50米以下采用落地式鋼管腳用架,以上分4段懸挑搭設即在50米、68米、86米、104米增設工字鋼托架。
3.1煙囪人工拆除搭設構造:
(1)落地式扣件鋼管腳手架。
腳手架為雙排腳手架,搭設高度為50米,20米以下采用雙管立桿,20米以上采用單管立桿,搭設尺寸為:內外立桿中心距1.05m,立桿縱距1.6m,步距高為1.8m,離地面0.2m處設置縱向及橫向掃地桿,外排立桿每0.6m和1.2m高度處分別設置縱向攔桿,立桿跨越6根設置剪刀撐,斜桿與地面夾角在45度至60度之間,腳手架外側設置密目安全網。架體與筒身結構的連墻桿以二步二跨設置一個拉結點,拉結點采用硬拉結,各點梅花型相錯布置,兩端部位拉結點應當加強。
(2)懸挑式扣件鋼管腳手架。
根據煙囪的外形情況,在高度50米、68米、86米、104米處設置懸挑腳手架支架,懸挑梁選用18#工字鋼,支座處分別用2根φ20鋼筋及2塊50×50×6角鋼將工字鋼固定在結構面上,另一頭下方焊用一10#槽鋼作斜撐。
- 2025-06-30黃石煙囪拆除公司——環保先鋒,助力城市更新
- 2025-06-30河北煙囪拆除公司:安全高效解決高空拆除難題
- 2025-06-23陜西煙囪拆除公司:專業高效助力城市環境更新
- 2025-06-23嘉興煙囪拆除公司:安全與效率并重的城市更新實踐
- 2025-06-16萊蕪煙囪拆除公司:安全環保,打造綠色拆除新標桿
- 2025-06-16和田煙囪拆除:專業團隊,技術領先,守護安全與環保
- 2025-06-09宣城煙囪拆除:專業解析煙囪拆除的過程與技術
- 2025-06-09石河子煙囪拆除公司——專業的服務,讓您滿意
- 2025-06-02麗水煙囪拆除公司:專業高效,讓您的空間煥然一新
- 2025-06-02商洛煙囪拆除公司:超越傳統,展現技術領先優勢
- 2024-06-03阿勒泰煙囪拆除公司:高效拆除,保障施工安全
- 2024-06-10黃山煙囪拆除公司:技術領先,服務至上,為環保貢獻力量
- 2024-06-10鶴崗煙囪拆除:專業團隊,精細施工,讓拆除變得輕松簡單
- 2024-05-30阿壩煙囪拆除公司:如何正確進行拆除操作?
- 2024-06-17呼倫貝爾煙囪拆除公司:專業拆除,安全無憂,隱患盡消
- 2024-06-17濮陽煙囪拆除公司:消除安全隱患,共創安全新未來
- 2024-05-27江門煙囪拆除公司:專業技藝,讓拆除工程更安全!
- 2024-06-03揭陽煙囪拆除公司:安全誠信,環保拆除
- 2024-05-30盤錦煙囪拆除公司:專業拆除服務,保障施工安全
- 2024-05-23三門峽煙囪拆除公司:安全高效與綠色拆除的雙贏
